Volg de bouw
Wij bouwen een nieuwe praktijk!
Op deze pagina houden we u op de hoogte van de laatste ontwikkelingen.
Biezelingsestraat 57
Ons huidige pand
Na vele jaren wordt het tijd om afscheid te nemen van deze praktijk aan huis. We hebben ruimtegebrek en deze locatie biedt geen goede mogelijkheden voor uitbreiding. Na onze verhuizing zal het pand de verkoop in gaan.

Tijdlijn
-

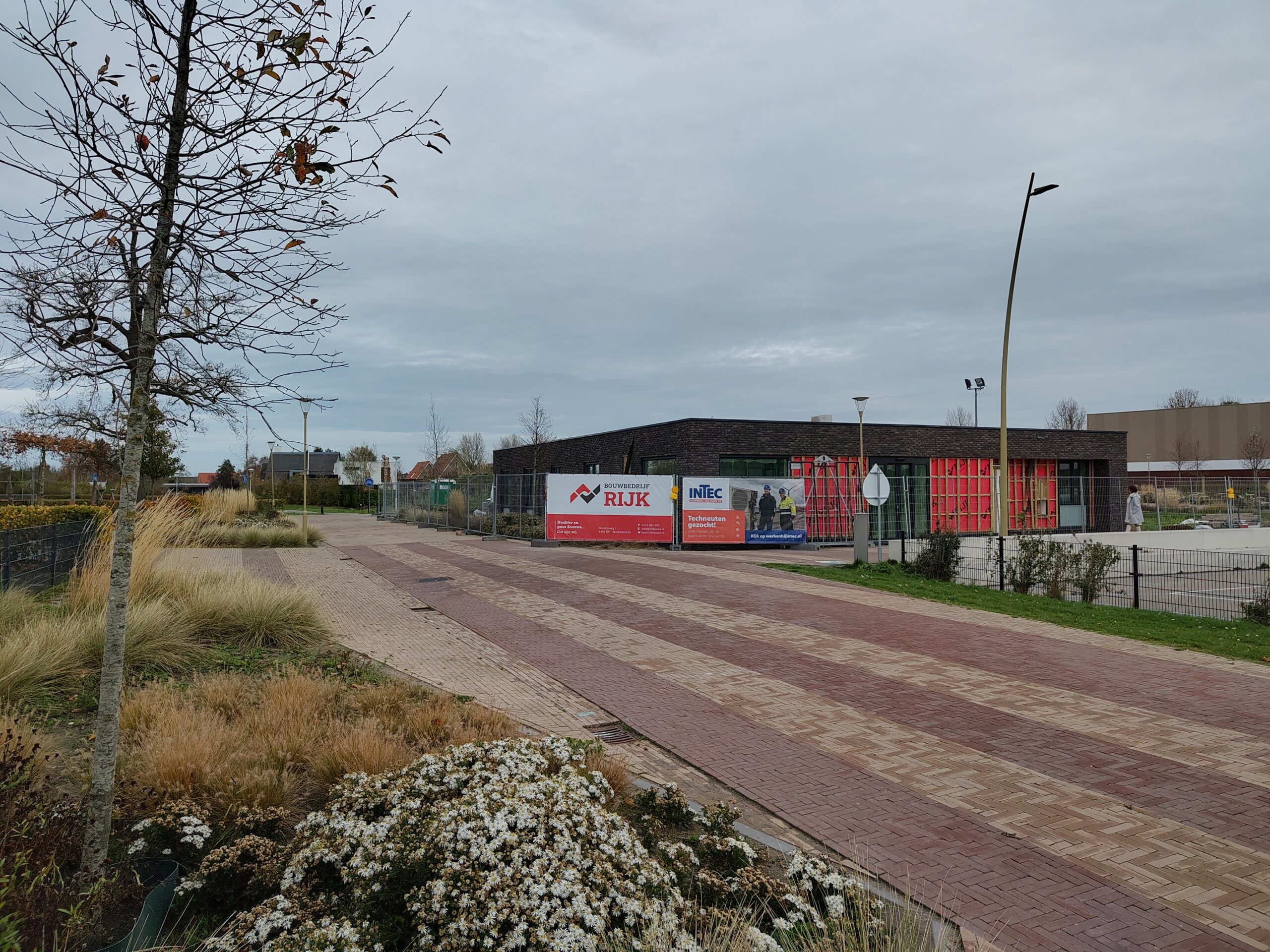

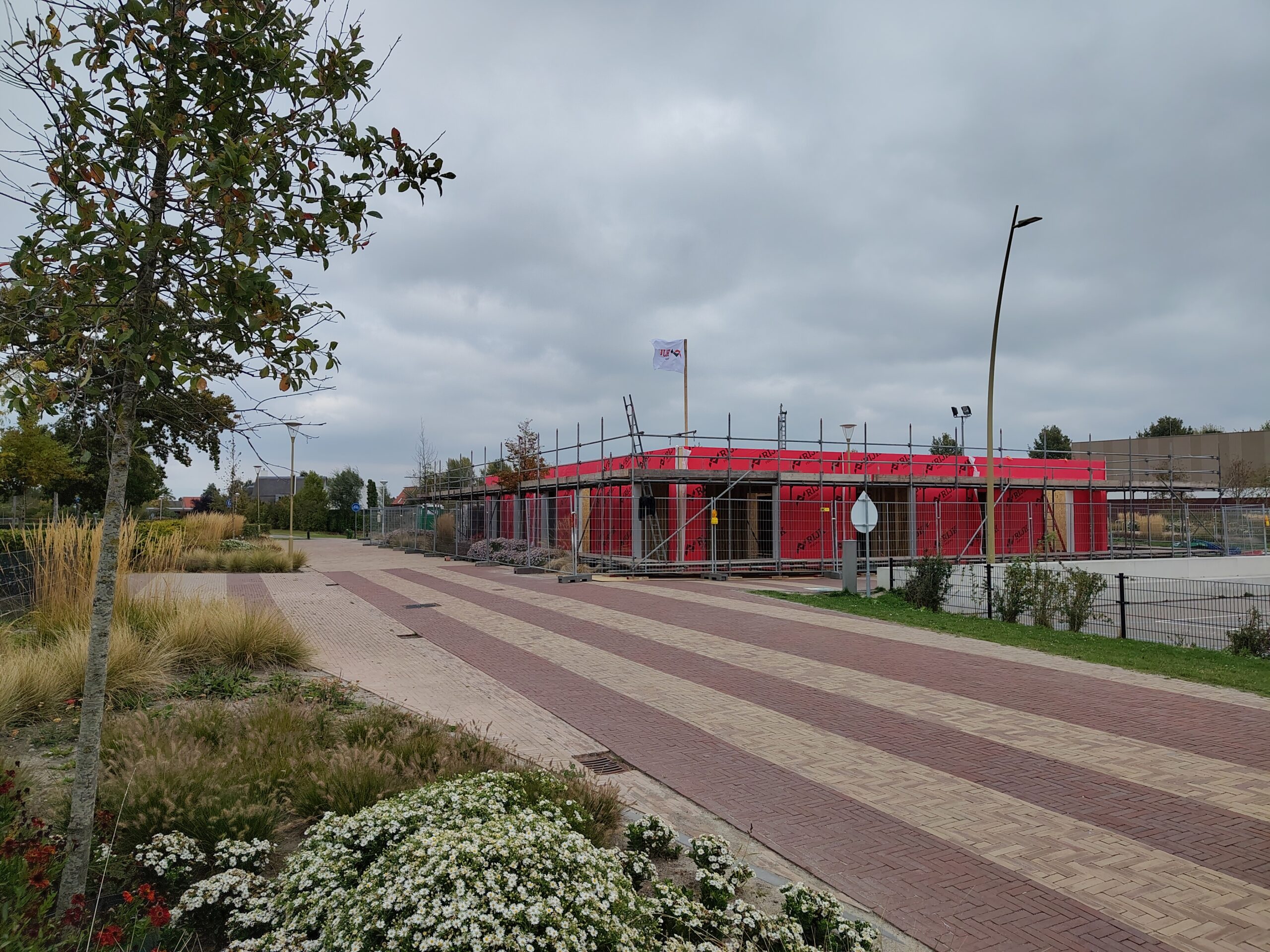

Foto week 41
-

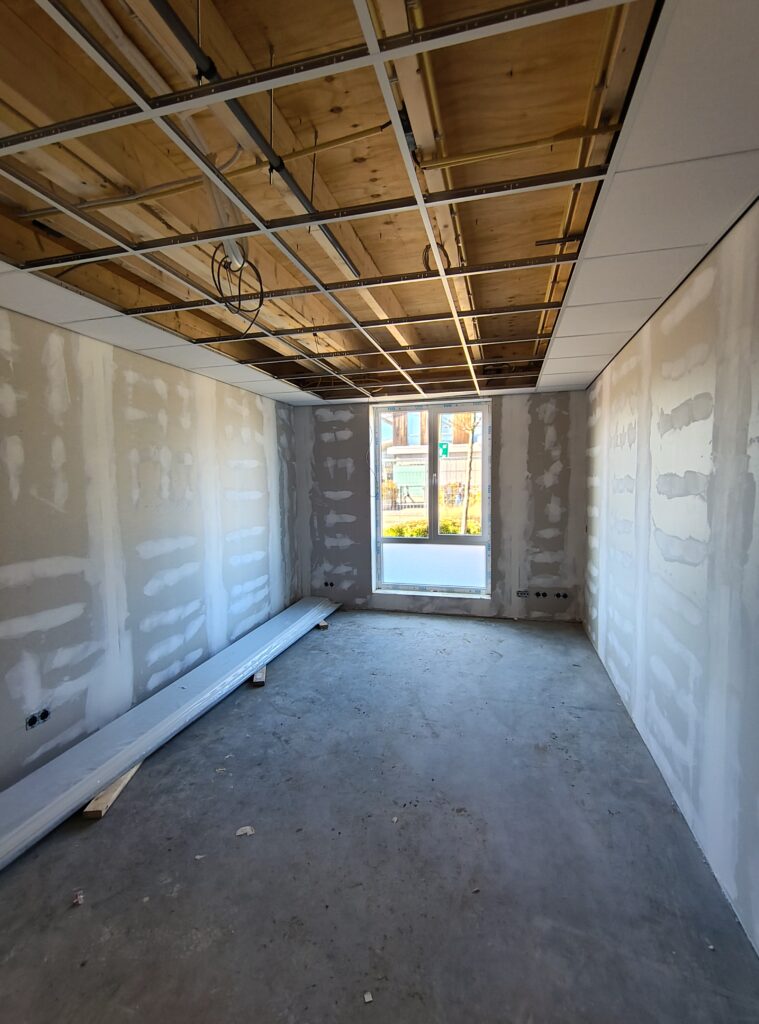

Update week 41

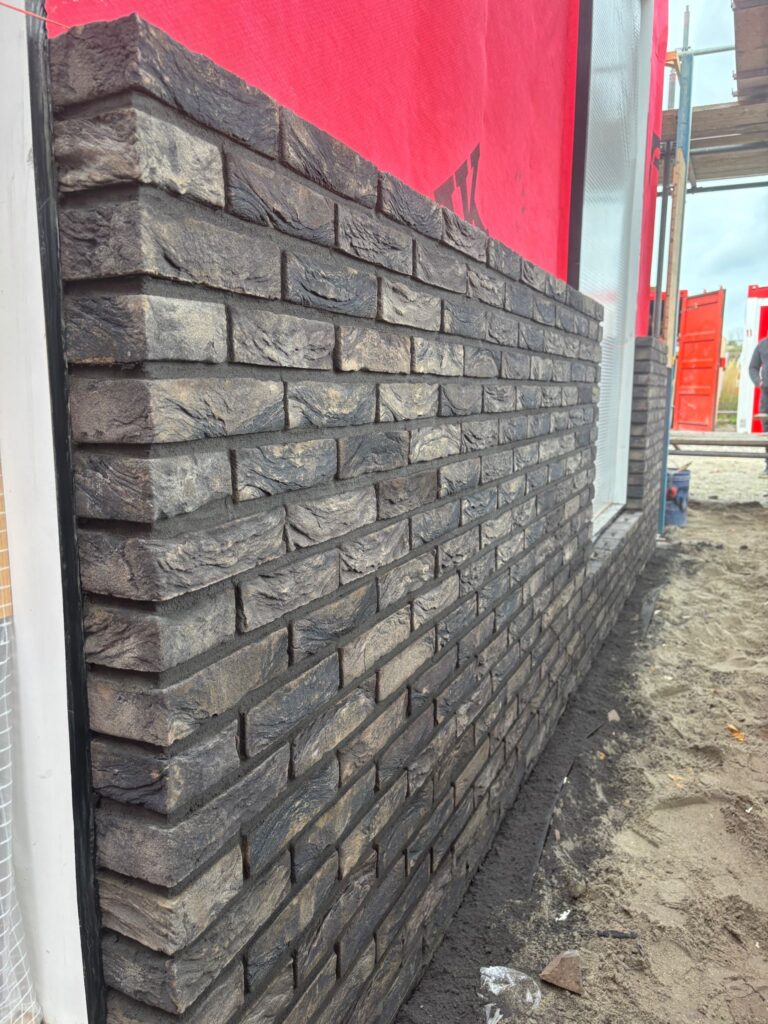

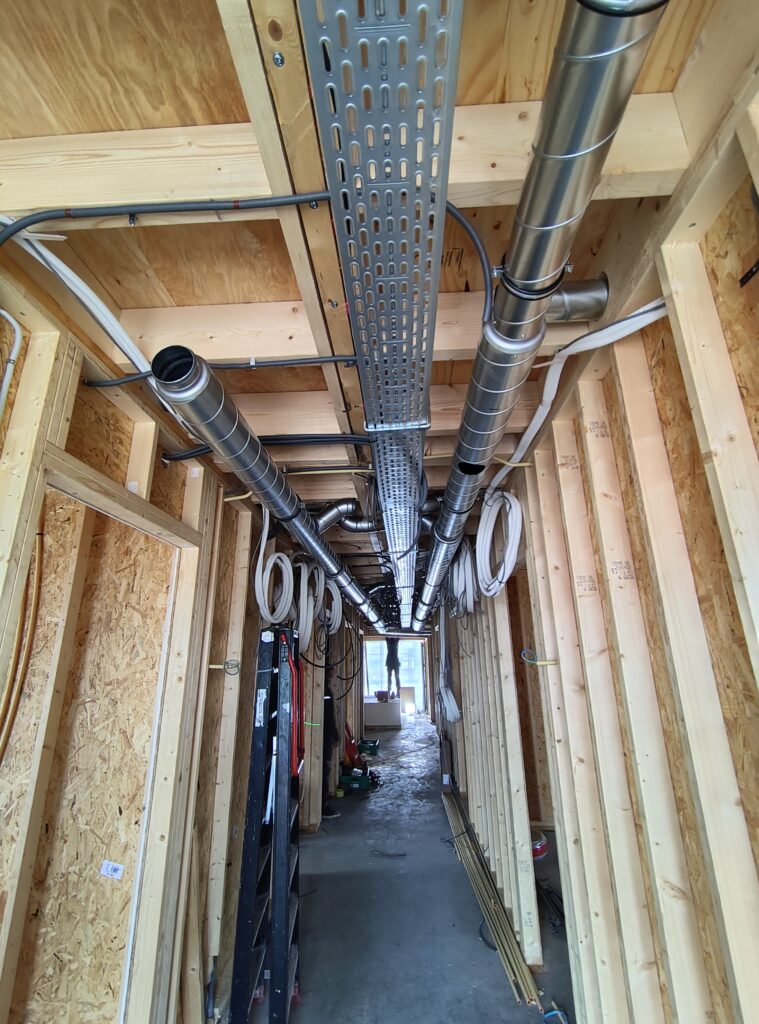

Het metselen is begonnen en in het pand worden heel veel buizen en leidingen geplaatst.
-

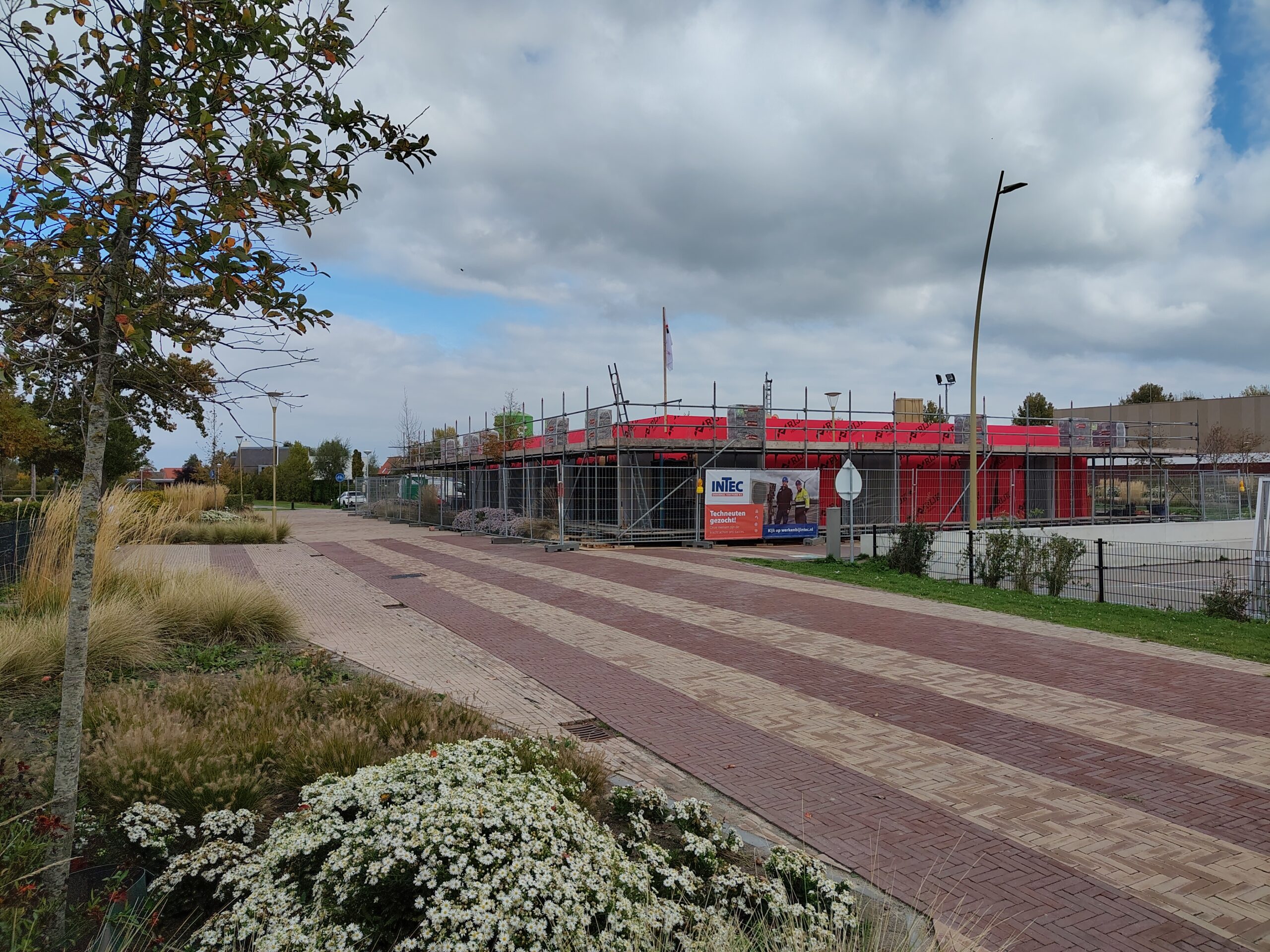

Foto week 40

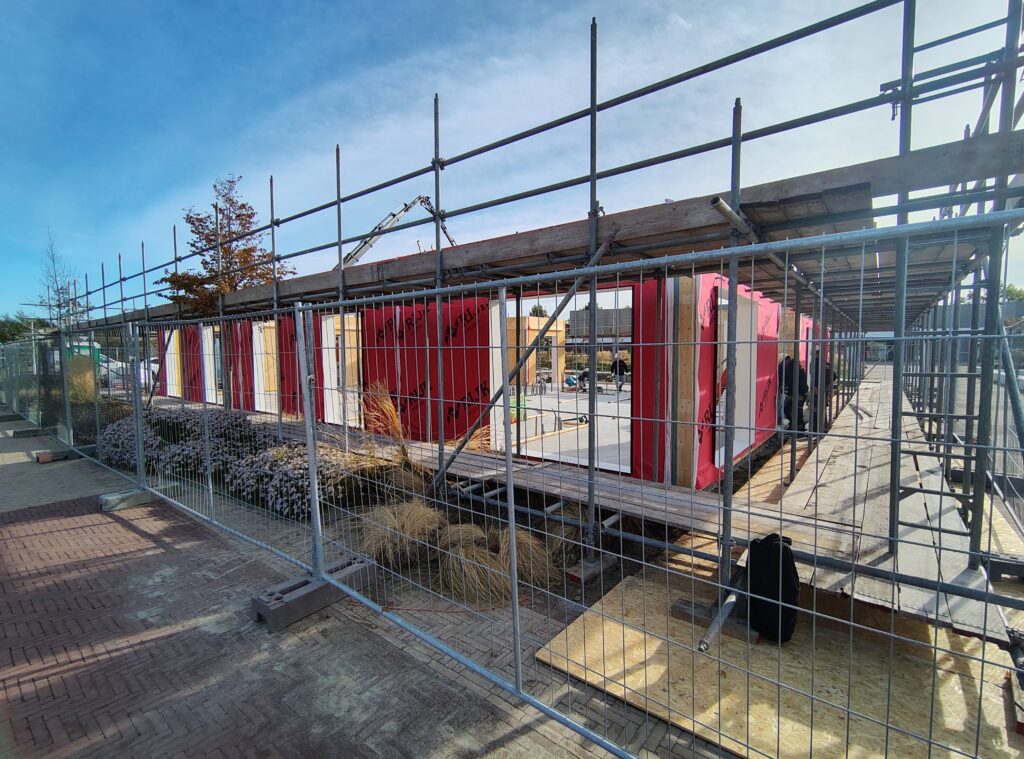

Het dak is deze week geïsoleerd en waterdicht gemaakt. De installateur is druk bezig in het pand. Volgende week start de metselaar en zo zal het pand de komende 3 weken steeds een beetje minder rood worden.
-
Foto week 39

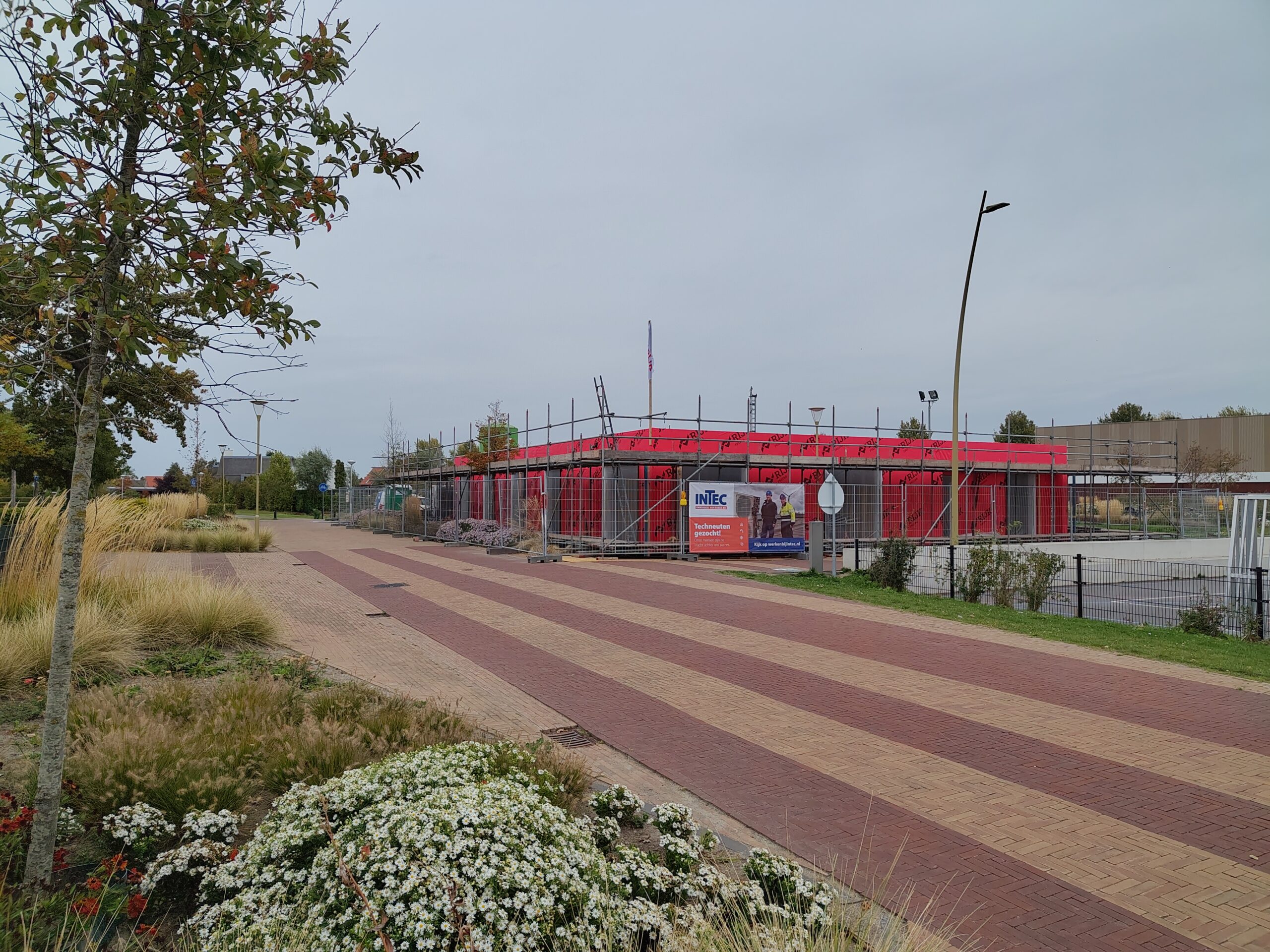

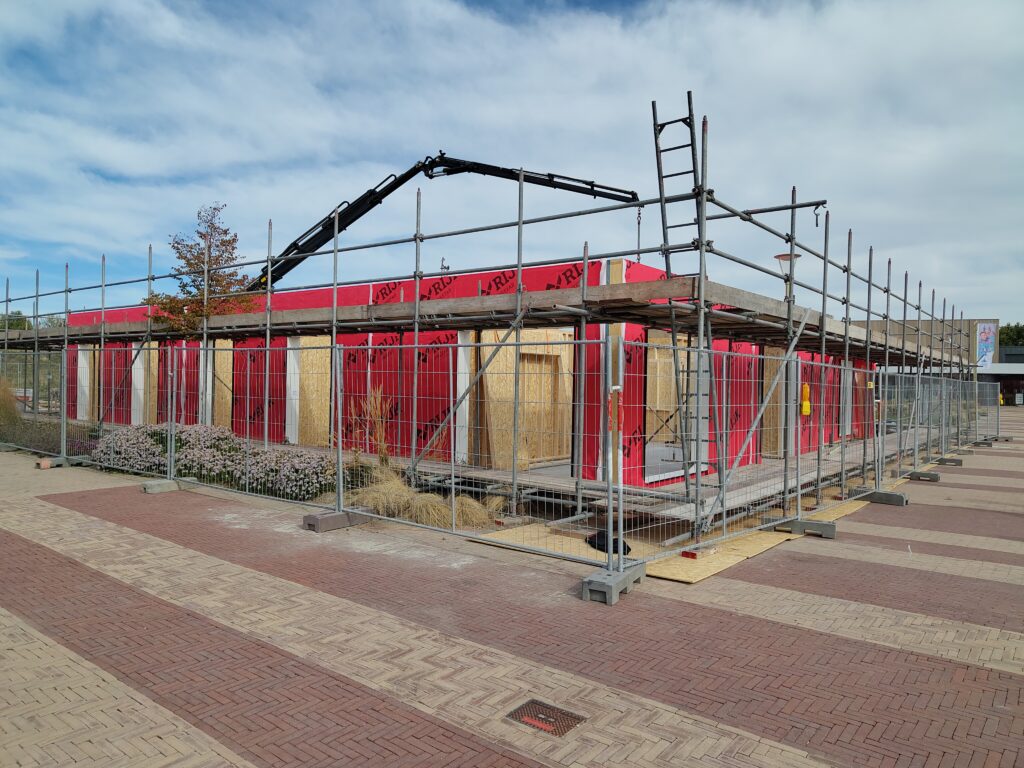

Het hoogste punt is bereikt!
-
Indrukwekkend

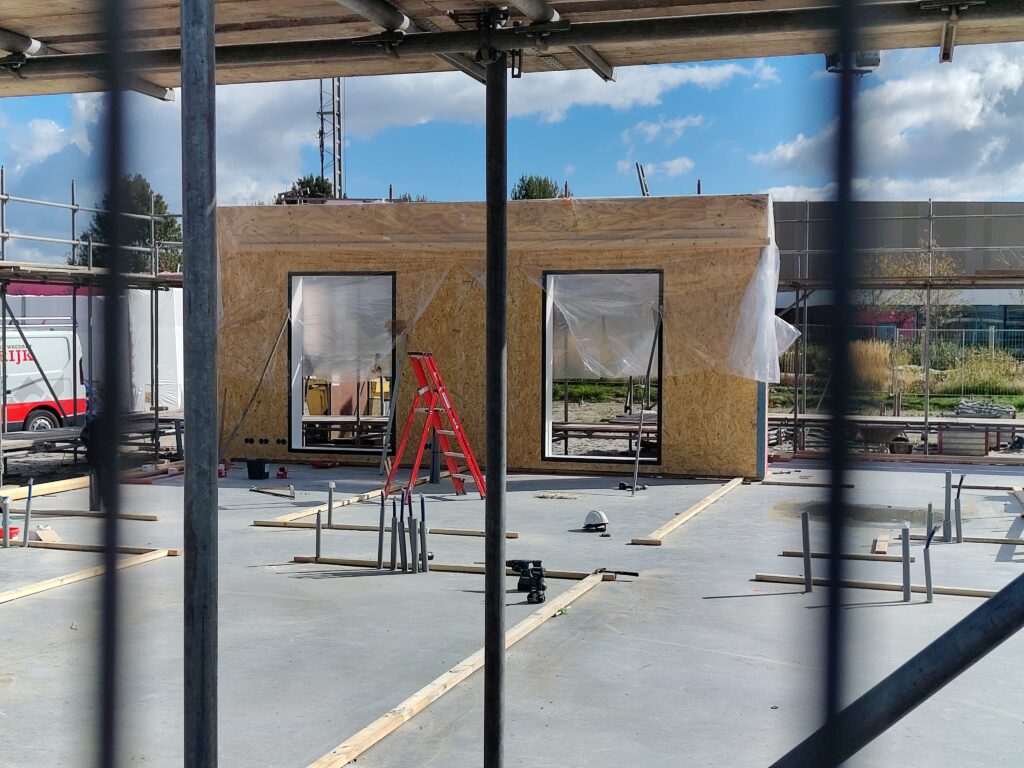

In 1 dag tijd staat bijna het hele pand overeind.
-
HSB wanden plaatsen
Het eerste paneel staat al overeind. De andere panelen staan klaar op de kavel. Vanaf morgen wordt in 3 dagen tijd het hele pand in elkaar gezet.
-

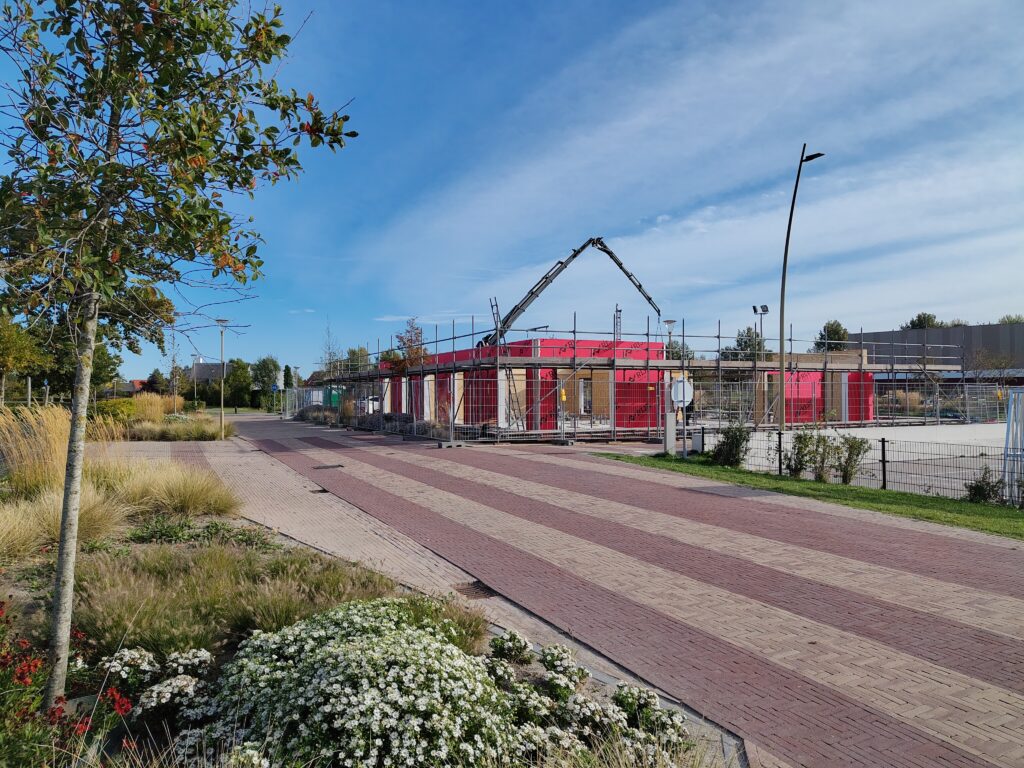

Foto week 38
-

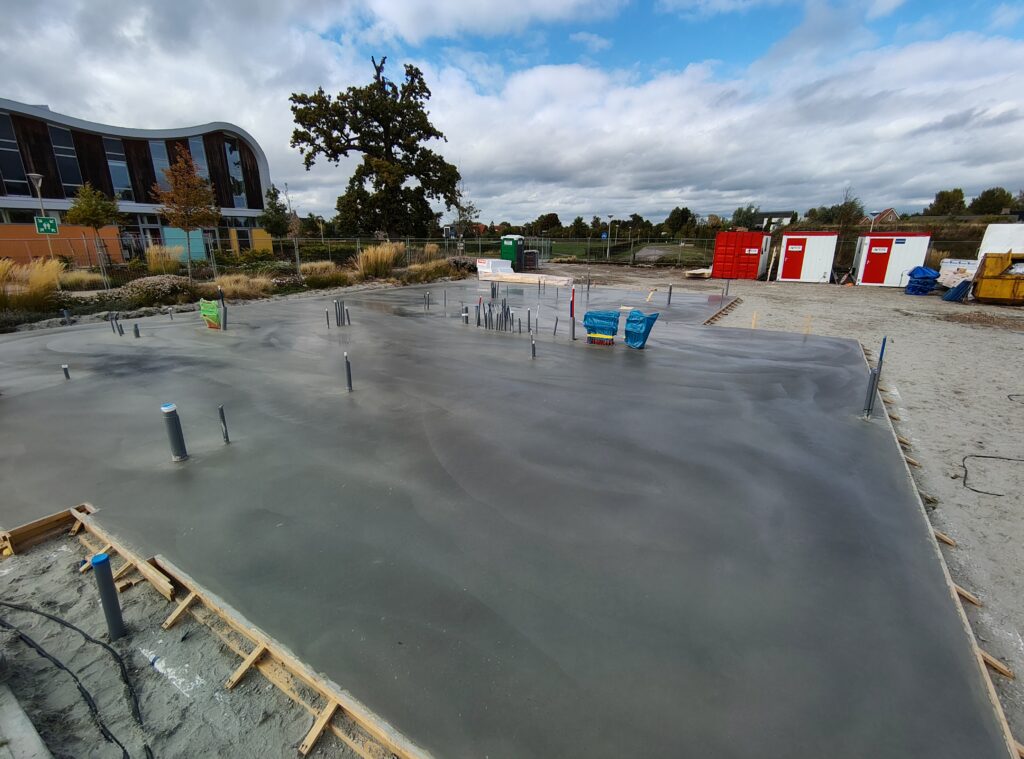

De vloer

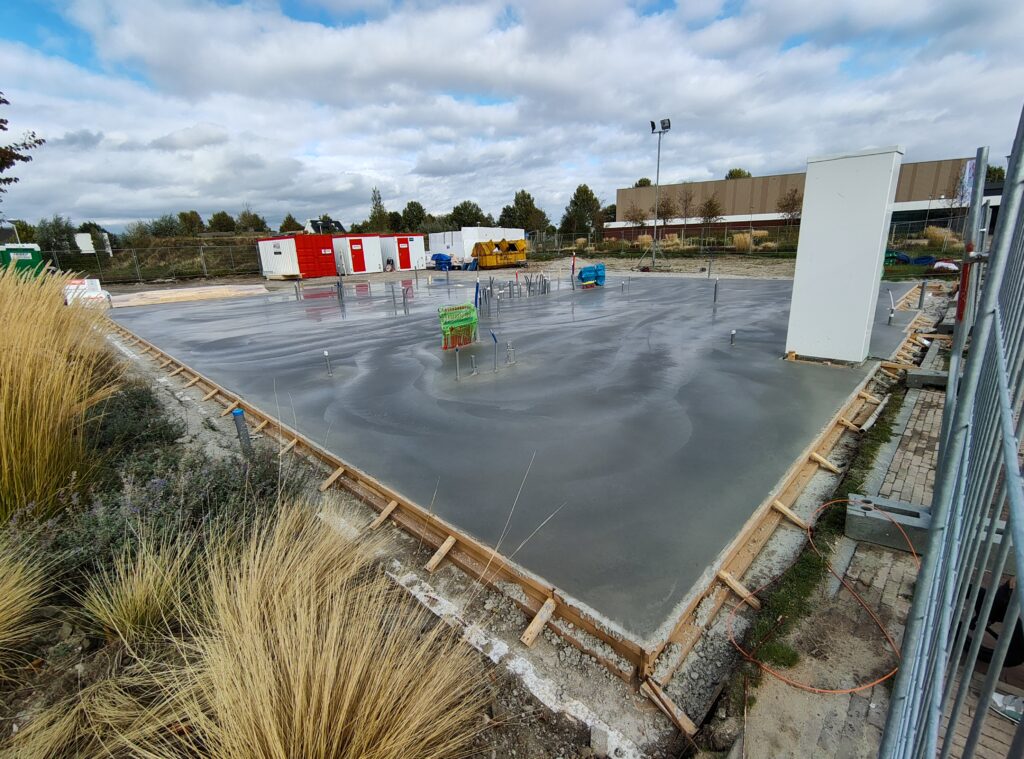

Vandaag is de vloer gestort en gevlinderd. Als alles volgens plan verloopt, begint de aannemer eind volgende week met het installeren van de prefab panelen!
-
Foto week 37
-
Vloerverwarming
Nu de vloerverwarming geplaatst is, wordt de indeling van het gebouw al een beetje zichtbaar.
-
Update week 37
Deze week zijn de aannemer en installateur bezig aan de fundering. De riolering en isolatie zijn geplaatst. Ook wordt binnenkort de vloerverwarming gelegd. Enkele prefab panelen staat al (ingepakt) klaar op de kavel voor later.
-
Foto week 36
-

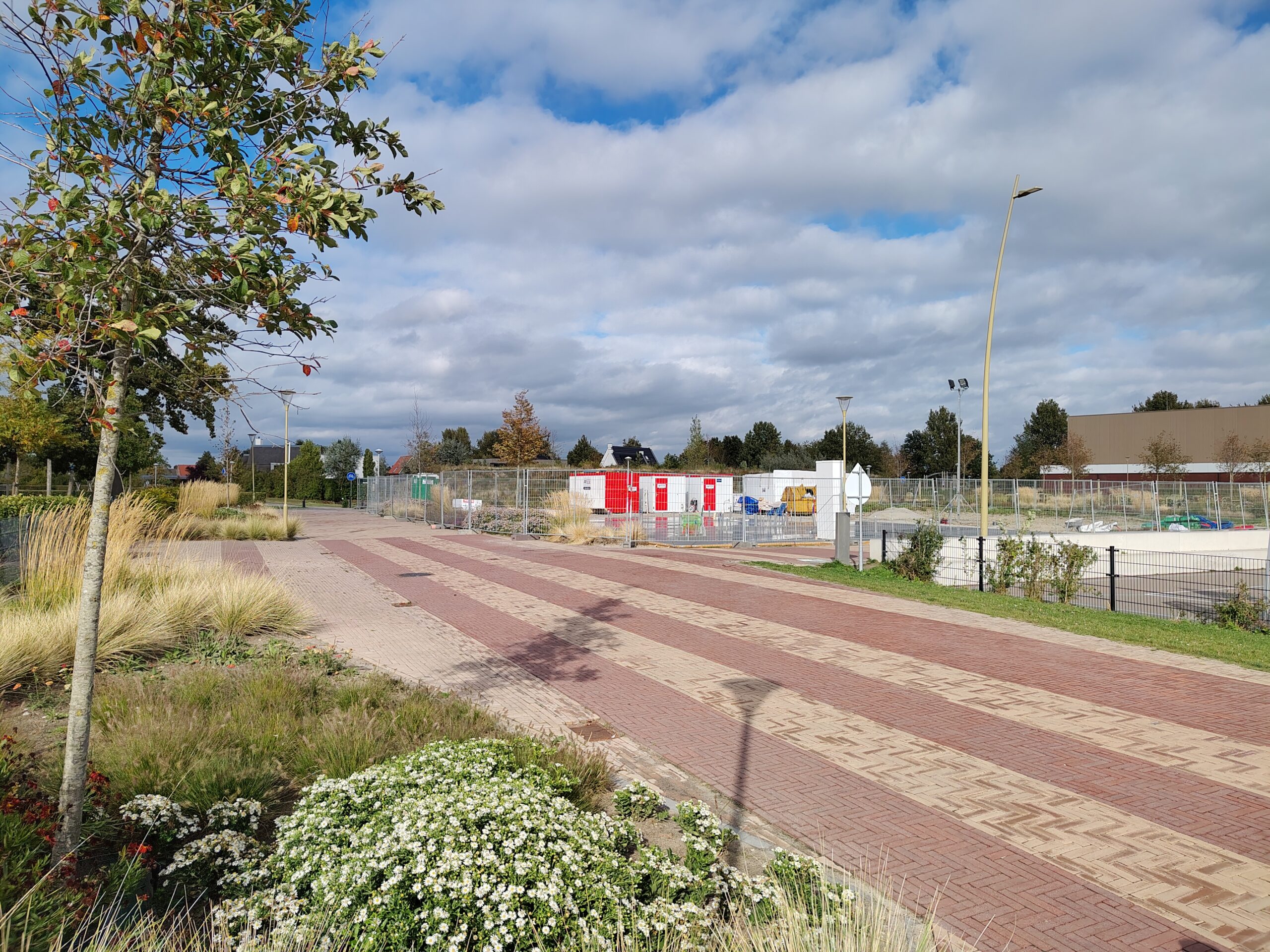

Update week 35
Er is deze week veel gebeurd op de kavel. De aannemer is druk bezig met het inrichten van het terrein. De meterkast is aangesloten en de fundering begint al vorm te krijgen; dat moet ook want volgende week wordt er voor het eerst beton gestort. Aan de achterzijde van het pand is de riolering voor het parkeerterrein al aangelegd.
-
Foto week 35
-
Foto week 34
-
Bezoek aan Rijk Prefab

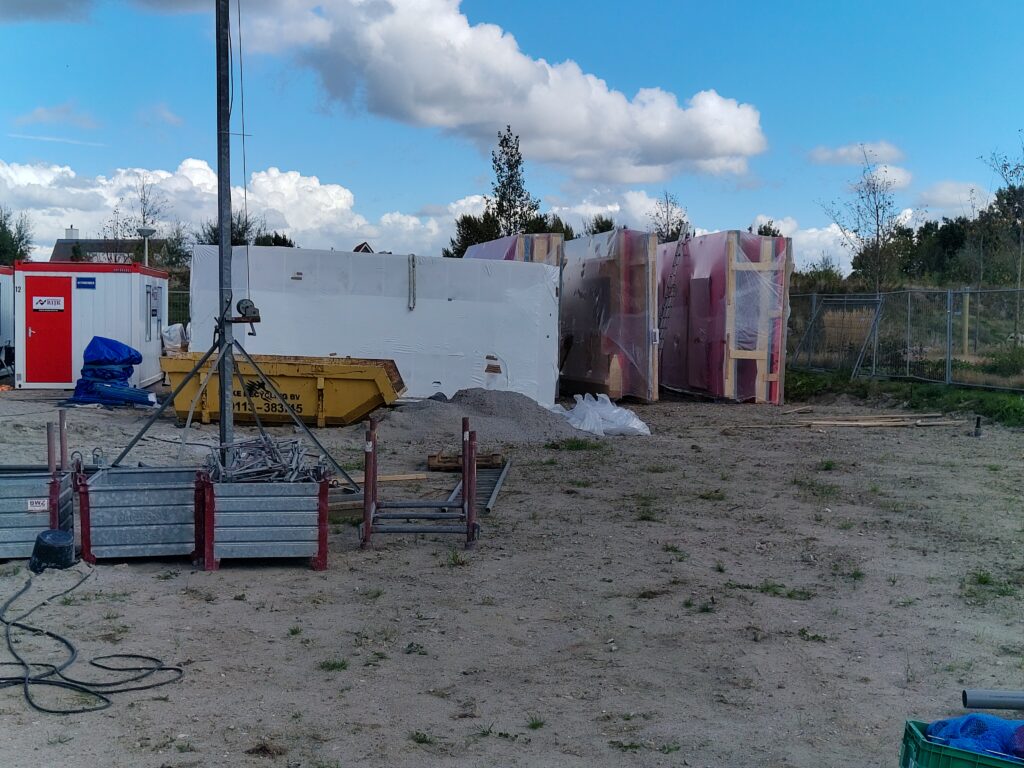

Voor onze praktijk kozen we voor een prefab bouwmethode. Rijk Prefab heeft ongeveer 2 weken nodig om alle elementen voor het gebouw te produceren. Een deel staat al ingepakt en klaar voor vervoer.
-
Update bouwvak
Zelfs tijdens de bouwvak wordt er aan ons pand gewerkt door Rijk Prefab.
-
De eerste voorbereidingen op de kavel
-
Omgevingsvergunning
De omgevingsvergunning is vandaag door de gemeente Kapelle verleend.
-
De aanneemovereenkomst is getekend!
Nu de overeenkomsten met Rijk Groep en InTec Installatietechniek zijn getekend gaan we in rap tempo door naar het opstarten van de bouwfase.
Naar verwachting wordt na de bouwvakantie gestart met de bouw en volgt de oplevering in het eerste kwartaal van 2026.
2019 – 2025
Voorbereidende fase
Al geruime tijd is onze praktijk op zoek naar een nieuwe locatie. Begin 2023 wordt duidelijk dat we de kans krijgen een nieuwbouw huisartsenpraktijk te ontwikkelen gelegen aan de Vroonlandseweg in Kapelle. Samen met Marsaki en Van Waarden Advies starten we met de voorbereidingen en gaan we aan de slag met een voorlopig ontwerp.
De opdracht voor het bouwen van onze praktijk wordt na een aanbestedingsprocedure gegund aan aannemer Rijk Groep in samenwerking met installateur InTec Kapelle.
Adresgegevens
Ons nieuwe adres wordt:
Vroonlandseweg 45-A
4421 BW Kapelle
